Новый отель или проект реконструкции: чем отличаются требования к закупке мебели
Дом » Новости » Новый отель или проект реконструкции: чем отличаются требования к закупке мебели

Новый отель или проект реконструкции: чем отличаются требования к закупке мебели

Просмотры:0     Автор:Pедактор сайта     Время публикации: 2026-08-10      Происхождение:Работает

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
kakao sharing button
snapchat sharing button
sharethis sharing button

Задержки с мебелью, приспособлениями и оборудованием (FF&E) влекут за собой огромные финансовые и операционные риски. Один-единственный задержанный контейнер может отодвинуть торжественное открытие или нарушить активные потоки доходов во время сложной реконструкции. Девелоперы и управляющие активами часто допускают фундаментальную ошибку. Они рассматривают закупку мебели для отелей как стандартизированный процесс, независимо от типа проекта. Такой подход неизбежно приводит к логистическим сбоям. Вы не можете применить одну и ту же стратегию к новому строительству с чистого листа и к активной реконструкции недвижимости. Первое требует массового масштабирования и консолидации. Последнее требует хирургической точности и поэтапного выполнения. Успешные закупки требуют согласования логистики цепочки поставок непосредственно с объектом недвижимости. Выбор поставщика и этапы установки должны соответствовать архитектурным реалиям. Эксплуатационные ограничения и требования к гостям определяют каждое решение о покупке. Индивидуальная стратегия снижает риск и гарантирует, что ваше видение дизайна интерьера будет реализовано без ущерба для графика строительства.

Информационный бюллетень.jpg
  • Динамика сроков: для новых построек требуется 12–18 месяцев выполнения закупок, синхронизированных с этапами строительства; Ремонтные работы требуют сжатых и гибких сроков, чтобы свести к минимуму время простоя помещений.

  • Логистические ограничения. Закупки на реконструкцию зависят от поэтапных поставок, жесткой подготовки на месте и ликвидации старых объектов FF&E, тогда как при строительстве новых зданий приоритет отдается консолидации массовых грузов и крупномасштабному складированию.

  • Объем закупок: новые здания требуют комплексных закупок, охватывающих как FF&E, так и OS&E (эксплуатационные материалы и оборудование), в то время как ремонтные работы часто фокусируются на целевых обновлениях FF&E.

  • Распределение бюджета: модели затрат существенно различаются. Новое строительство позволяет добиться эффекта масштаба при оптовых закупках, в то время как реконструкция должна учитывать индивидуальную адаптацию к существующим архитектурным особенностям и более высокие затраты на рабочую силу при поэтапной установке.

  • Снижение рисков. Партнерство со специализированной закупочной фирмой снижает нестабильность цепочки поставок, обеспечивает соответствие стандартам бренда и защищает впечатления гостей в обоих типах проектов.

Оглавление

Как работает закупка мебели для отелей

Определение критериев успеха

Измеряйте успех закупок с помощью строгих и бескомпромиссных показателей. Своевременная доставка является основным показателем здоровой цепочки поставок. Отсутствие окна поставки приводит к дорогостоящим задержкам строительства и переносу даты передачи объекта. Столь же необходимо строгое соблюдение установленного бюджета. Вы должны активно управлять нестабильностью грузовых перевозок, топливными надбавками и скрытыми тарифами. Нулевой компромисс в отношении стандартов бренда гарантирует, что конечный продукт пройдет корпоративные проверки без составления огромного списка ошибок. Наконец, вы должны добиться минимальных нарушений в работе. Этот показатель особенно важен, когда в здании находятся гости, и бригаде монтажников приходится работать незаметно.

Жизненный цикл FF&E

Процесс закупок следует строгому и последовательному жизненному циклу. Мы отслеживаем это на конкретных, не подлежащих обсуждению этапах, чтобы сохранить контроль над графиком:

  1. Первоначальная спецификация дизайна интерьера (ID), выбор материалов и предварительные объемы работ.

  2. Подробное составление бюджета, расчет стоимости и официальное одобрение бренда для всех видов отделки.

  3. Поиск производственных мощностей, проверка их производственных мощностей и обсуждение условий производства.

  4. Проверка рабочих чертежей и утверждение прототипов помещений физических моделей перед началом массового производства.

  5. Управление грузовыми перевозками, включая морской транзит, таможенное оформление и внутренние перевозки.

  6. Выносное складирование, распаковка, проверка и региональная консолидация грузов.

  7. Окончательная установка в белых перчатках, удаление мусора и составление списка дефектов.

Почему тип проекта диктует стратегию

Физическое состояние здания коренным образом меняет профиль риска закупок. Строящаяся пустая бетонная оболочка обеспечивает максимальную гибкость. У вас есть беспрепятственный доступ для тяжелой техники, оптовых поставок и больших монтажных бригад. Функционирующий отель имеет жесткие границы. Вы должны ориентироваться в гостях, персонале и существующей инфраструктуре. Объем необходимых материалов резко меняется между двумя сценариями. Требования к поставщикам также меняются. Фабрика, преуспевающая в производстве 500 идентичных предметов для нового здания, может полностью потерпеть неудачу в производстве 50 модифицированных по индивидуальному заказу единиц для исторической реконструкции.

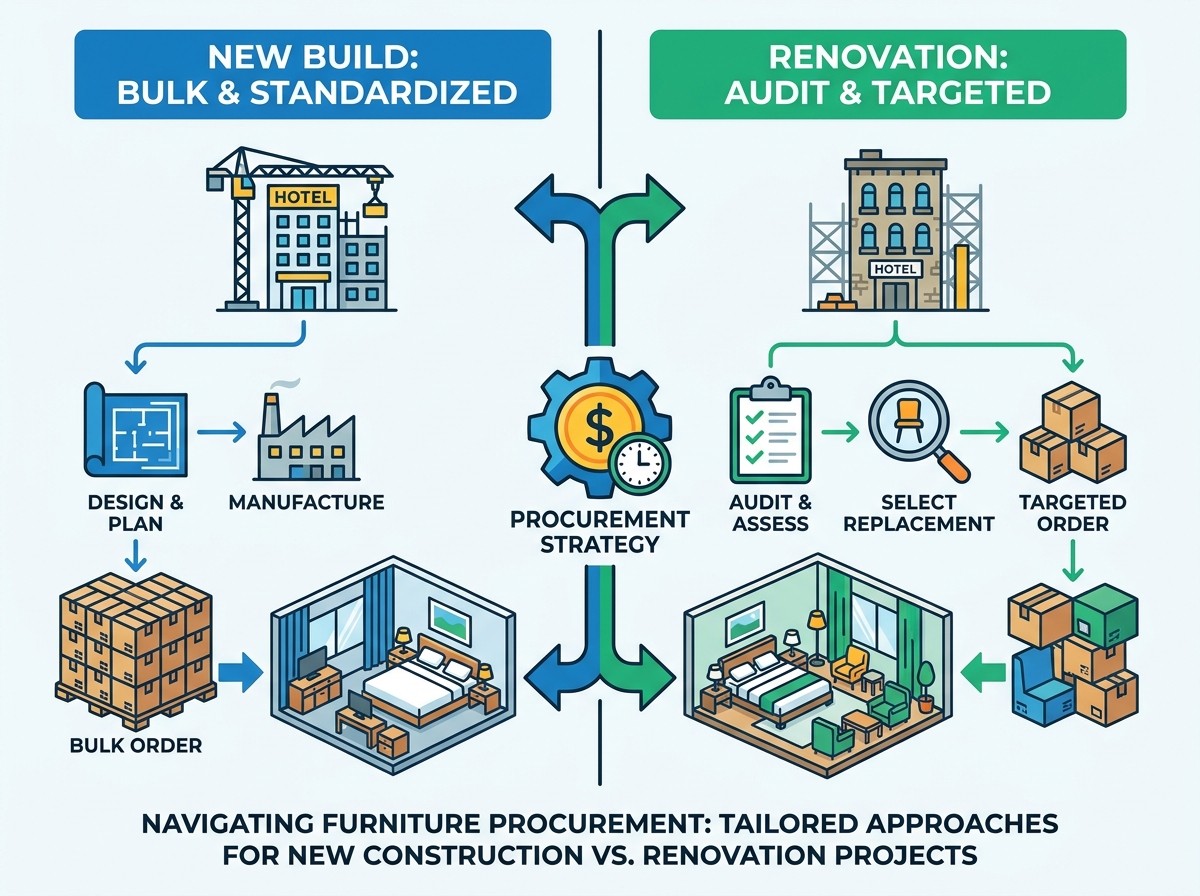

Процесс закупки гостиничной мебели для новых построек и реконструкции

Закупка гостиничной мебели для нового строительства

Синхронизация временной шкалы со зданием базы

Вы должны точно согласовать производство и доставку FF&E с основными этапами строительства. Мебель не может быть доставлена ​​до тех пор, пока здание не будет готово к ее приему. Отделка гипсокартона и активация климат-контроля – обязательные условия хранения деревянного шпона. Если принести столярные изделия в здание с повышенной влажностью, древесина деформируется и гарантия аннулируется. Рабочее состояние лифта определяет, когда тяжелые предметы могут подняться на верхние этажи. Слишком ранний заказ влечет за собой огромные расходы на складирование за пределами предприятия. Слишком поздний заказ приводит к задержке выдачи свидетельства о приеме на работу. Группы по закупкам должны поддерживать постоянную связь с генеральным подрядчиком, чтобы динамически корректировать графики поставок в зависимости от прогресса на объекте в режиме реального времени.

Расширенная область применения: FF&E плюс OS&E

Новые постройки требуют комплексной стратегии закупок. Вы не просто покупаете кровати и столы. Вы должны приобрести все необходимое для эксплуатации объекта недвижимости с первого дня. Сюда входят тяжелые чемоданы, оконные жалюзи, ковры и осветительные приборы. Сюда также входят эксплуатационные материалы и оборудование (OS&E). Вам необходимо приобрести кофеварки, постельное белье, вешалки, корзины для мусора и тележки для хозяйственных нужд. Управление этой гораздо более обширной матрицей поставщиков требует надежного программного обеспечения для инвентаризации. Вы должны обеспечить одновременное прибытие как тяжелой мебели, так и деликатных оперативных материалов. Отсутствие элементов OS&E не позволит номеру попасть в систему бронирования, даже если мебель установлена ​​идеально.

Категория

Примеры

Фокус закупок

FF&E (Мебель, сантехника и оборудование)

Изголовья, шкафы, шезлонги, рабочее освещение, ковры в коридорах.

Длительные сроки выполнения заказов, логистика тяжелых грузов, архитектурное согласование, прототипирование модельного зала.

OS&E (эксплуатационные материалы и оборудование)

Постельное белье, полотенца, кофеварка, мусорные баки, тележки для багажа, униформа.

Большой объем, регулярное пополнение, стандартная точность бренда, установление номинального уровня.

Экономия за счет масштаба и оптовых закупок

Новое строительство позволяет получить огромную экономию за счет масштаба. Крупносерийные производственные циклы открывают доступ к агрессивным уровням эффективности от глобальных поставщиков. Заводы оптимизируют свои производственные линии для крупных стандартизированных заказов. Вам необходимо стандартизировать матрицы помещений на раннем этапе проектирования. Уменьшение количества уникальных типов номеров оптимизирует производство. Это сводит к минимуму время заводской настройки и снижает вероятность ошибки. Массовые закупки требуют строгого контроля качества. Единственный производственный дефект, повторенный 400 раз, приводит к катастрофическому провалу проекта. Мы всегда требуем полностью готовый прототип модельного зала, прежде чем разрешить массовое производство, чтобы как можно раньше выявить недостатки конструкции.

Складская и постановочная логистика

Массовые международные поставки редко доставляются непосредственно на новую строительную площадку. Вы должны использовать центры консолидации грузов за пределами площадки. Эти региональные склады принимают, проверяют и размещают поступающие контейнеры. Команды распаковывают предметы, проверяют количество и проверяют наличие повреждений при транспортировке. Затем они переупаковывают товары для окончательной доставки на объект, используя транспортировку в пленку, чтобы свести к минимуму количество картонных отходов на месте. Новостройки предлагают явное логистическое преимущество. Вы получаете беспрепятственный доступ к сайту. Монтажники могут выполнять крупномасштабную последовательную установку поэтажно. Они могут использовать погрузочные платформы и грузовые лифты, не конкурируя с обслуживающим персоналом или службой доставки еды в номер.

Закупка гостиничной мебели для проектов реконструкции

Поэтапное внедрение и непрерывность доходов

Установка мебели во время работы отеля требует предельной точности. Вы должны любой ценой защищать непрерывность доходов. Это требует сложного поэтапного развертывания, обычно выполняемого по этажам или по крылу. Отделы закупок используют модели доставки «точно в срок». Грузовики доставляют точное количество, необходимое для обработки небольших блоков помещений. Монтажники обычно обслуживают от 10 до 20 помещений одновременно. Нельзя использовать гостевые парковки для постановки морских контейнеров. В главном вестибюле нельзя оставлять мебель в ящиках. Каждая поставка должна быть немедленно отправлена ​​из грузовика через погрузочную платформу прямо на назначенный ремонтный этаж.

Защита впечатлений гостей

Активный ремонт ставит под угрозу оценки удовлетворенности гостей. Вы должны активно бороться с шумом, пылью и визуальным беспорядком. Логистические задачи диктуют ежедневные операции. Монтажные бригады должны использовать только специально предназначенные для этого служебные лифты. Вы должны обеспечить соблюдение строгого рабочего времени. Сверление и удары не могут производиться рано утром или поздно вечером. В коридорах не должно быть мусора, что требует постоянного вывоза мусора. Рабочие должны носить чистую униформу, соблюдать профессиональные правила и использовать мазонитовые плиты для защиты существующих ковров в коридорах. Единственный отрицательный отзыв, в котором упоминается строительный шум, наносит ущерб репутации объекта. Бригады закупщиков и монтажников должны действовать совершенно незаметно.

Архитектурные ограничения и нестандартная установка

Старые здания скрывают сложные архитектурные особенности. Вы столкнетесь с неровными полами, устаревшим расположением систем отопления, вентиляции и кондиционирования и нестандартными размерами помещений. Отвесы и прямые углы редко встречаются в исторических объектах. Прежде чем оформлять заказы на поставку, вы должны провести тщательные измерения на объекте. Стандартная мебель из каталога часто не подходит. Вы должны закупить корпусные изделия, модифицированные по индивидуальному заказу, чтобы они соответствовали существующим размерам, что часто требует от установщиков разметки плинтусов на месте. Эстетическая интеграция представляет собой еще одну серьезную проблему. Новая мебель должна визуально гармонировать с сохранившимися элементами наследия. Вы должны плавно преодолеть разрыв между недавно отремонтированными номерами и нетронутыми общественными коридорами.

Ликвидация и обратная логистика

Вы не сможете установить новые кровати, пока не уберете старые. Ликвидация – очень ответственный этап при закупках на ремонт. Вы должны эффективно удалять, ликвидировать или перерабатывать устаревшие FF&E. Это требует сложной обратной логистики. Вы должны тесно координировать действия команды по ликвидации, генерального подрядчика и монтажной бригады. Старые матрасы и столы должны покинуть здание на тех же служебных лифтах, которые поднимают новые предметы. Время решает все. Узкое место в ликвидации немедленно останавливает установку новой мебели. Мы часто пользуемся услугами брокеров FF&E, чтобы вывезти старую мебель со свалок, обеспечив списание налогов на благотворительные пожертвования.

酒店 7.30 1-2.png

Новое строительство и реконструкция: ключевые различия в закупках

Понимание фундаментальных различий между новым строительством и реконструкцией поможет вам эффективно распределять ресурсы. В следующей таблице представлены основные параметры оценки для обоих типов проектов.

Оценочный параметр

Строительство нового отеля

Проекты реконструкции отелей

Бюджетирование и скрытые расходы

Сильно подвержен влиянию нестабильности морских перевозок, международных тарифов и сборов за долгосрочное складское хранение.

Это обусловлено надбавками за ускоренную внутреннюю доставку, индивидуальными производственными надбавками и ставками на оплату труда в выходные и нерабочие часы.

Уязвимости цепочки поставок

Длительные сроки выполнения проектов подвергают проекты воздействию макроэкономических сдвигов, глобальных забастовок в портах и ​​нехватки сырья.

Более короткие сроки выполнения заказов сопряжены с рисками, связанными с прекращением производства, несоответствием партий красок для тканей и задержками внутренних грузоперевозок.

Соответствие стандартам бренда

Легко принимает новейшие стандарты Плана улучшения недвижимости (PIP) с подходом к проектированию с чистого листа.

Требуются стратегические закупки для сочетания строгих новых требований PIP с существующими необновленными архитектурными элементами.

Стратегия установки

Последовательная, поэтажная сборная установка с использованием тяжелой техники и специальных грузовых лифтов.

Поэтапная смена блоков номеров с использованием доставки «точно в срок», чтобы не нарушать активные операции гостей.

Бюджетирование и скрытые факторы затрат

Модели затрат резко различаются в зависимости от условий проекта. Новостройки сталкиваются с макроэкономическими рисками. Вы должны учитывать волатильность грузовых перевозок в течение 12-месячного периода. Тарифы могут неожиданно меняться между заказом на поставку и доставкой. Затраты на долгосрочное хранение быстро накапливаются, если строительство отстает от графика. Ремонт сопряжен с совершенно другими скрытыми расходами. Вы часто платите дополнительные деньги за ускоренную доставку, чтобы уложиться в сжатые сроки сдачи номеров. Специальные производственные наценки применяются при модификации стандартных корпусных товаров в соответствии со старыми планами этажей. Монтажники часто взимают более высокие ставки за обязательную работу в выходные или нерабочее время, чтобы не нарушать работу отеля в дневное время.

Уязвимости цепочки поставок

Любая цепочка поставок несет в себе неотъемлемый риск. Новостройки требуют длительного времени. Это подвергает ваш проект глобальным макроэкономическим сдвигам. Внезапная нехватка сырья или крупная забастовка в порту могут сорвать ваши сроки. Вы должны включить буферные периоды в график и использовать два источника критически важных материалов. Ремонтные работы проводятся в сжатые сроки. Они сталкиваются с весьма специфическими уязвимостями. Вы рискуете столкнуться с прекращенными линейками продуктов, пытаясь соответствовать существующему декору. Несовпадающие партии красителей в коврах или обивке могут разрушить эстетическую целостность поэтапного внедрения. Привлечение внутренних резервных поставщиков является обязательным для ремонтных работ.

Соответствие стандартам бренда

Бренды отелей придерживаются строгих правил дизайна. В новых постройках легко принимаются новейшие стандарты Плана улучшения недвижимости (PIP). Вы начинаете с чистого листа. Каждый указанный товар идеально соответствует текущим требованиям бренда. Ремонт требует гораздо более тонкого подхода. Вы должны реализовать новые требования PIP, одновременно перемещаясь по существующим необновленным элементам. Стратегические закупки устраняют этот разрыв. Вы должны найти переходные элементы, которые удовлетворят инспекторов бренда, не вступая в противоречие с устаревшими архитектурными особенностями. Это часто требует индивидуального подбора отделки, индивидуального выбора ткани и согласования с брендом отказа от PIP в случае структурно невозможной модернизации.

Распространенные риски при закупке мебели для отелей и способы их снижения

Протоколы поставки, приемки и сборки

Расстановка мебели требует такого же строгого контроля, как и строительство базового здания. Вы должны относиться к доставке FF&E как к важнейшей вехе пути. Неорганизованная приемка приводит к утрате товарных запасов и повреждению товара. Установите строгие протоколы приема отправлений:

  1. Назначьте специальную команду для подписания всех коносаментов (BOL) на погрузочной платформе.

  2. Проведите немедленный контроль качества (QC) перед сборкой на месте.

  3. Немедленно зафиксируйте любые видимые повреждения коробки в квитанции о доставке, прежде чем водитель уедет.

  4. Сфотографируйте поврежденные ящики, чтобы защитить свои претензии от грузового перевозчика.

  5. Сообщите о скрытом ущербе в течение строгого 48-часового периода, установленного большинством транспортных компаний.

Консолидация грузов и контроль повреждений

Обнаружить поврежденный товар в день установки — кошмарный сценарий. Это задерживает смену номеров и требует экстренного повторного заказа. Прямая доставка увеличивает этот риск в геометрической прогрессии. Вы должны обязать партнеров по закупкам использовать выделенные склады консолидации. Эти объекты служат буферной зоной. Складские команды распаковывают, проверяют и переупаковывают товары перед окончательной доставкой на объект. Они выявляют заводские дефекты и повреждения при транспортировке за несколько недель до того, как мебель доберется до отеля. Это дает время для ускорения замены деталей, не влияя на график открытия и не оставляя помещение в нерабочем состоянии.

Управление запасами на чердаке (резервный инвентарь)

Мебель ломается. Гости проливают вино на стулья. Хозяйственные тележки сколывают деревянные комоды. Вы должны защитить свою собственность от немедленного ущерба в будущем. Приобретение чердачного инвентаря не подлежит обсуждению как для новых построек, так и для реконструкции. Для всех быстроизнашивающихся вещей следует заказывать излишек на 2–5 %. Сосредоточьтесь на настольных стульях, прикроватных лампах, мягких товарах и нестандартной фурнитуре. Хранение этого запаса на месте позволяет бригадам технического обслуживания мгновенно заменять поврежденные элементы. Это предотвращает выход помещений из строя во время многомесячного ожидания одного стула на замену с зарубежной фабрики.

Коммуникационные бункеры

Фрагментированная коммуникация нарушает сроки закупок. Между дизайнерами интерьеров, агентами по закупкам и генеральными подрядчиками часто возникают разногласия. Дизайнер указывает кровать. Агент заказывает. Подрядчик строит комнату слишком маленькой, чтобы вместить ее. Вы должны устранить эти бункеры. Используйте централизованное программное обеспечение для управления строительством. Всем заинтересованным сторонам необходим доступ в режиме реального времени для отслеживания заказов на поставку (ЗП), заявок и статуса груза. Прозрачный обмен данными гарантирует, что генеральный подрядчик точно знает, когда прибудут грузовики. Это гарантирует, что дизайнер утвердит образцы отделки до начала массового производства.

ستيراد أثاث الصين.jpg

Как выбрать партнера по закупкам гостиничной мебели

Сети поиска поставщиков

Агентство по закупкам настолько сильно, насколько сильны его отношения с заводами. Вы должны критически оценить их сети поиска поставщиков. Ищите стратегический баланс между отечественными и международными поставщиками. Сильная зависимость от одного зарубежного региона подвергает вас серьезным потрясениям в цепочке поставок. Сильный партнер поддерживает резервные заводы. Если международный поставщик сталкивается с задержками в доставке, агентство может обратиться к отечественному производителю, чтобы продолжить реализацию проекта. Попросите предоставить тематические исследования, демонстрирующие их способность справляться с недавними глобальными логистическими кризисами и проверять фабрики на предмет соблюдения социальных норм.

Возможности «под ключ»

Избегайте фирм, которые просто продают бумагу и выдают заказы на поставку. Вам нужен партнер с комплексными возможностями «под ключ». Оцените, предлагает ли фирма комплексные услуги. Они должны заниматься экспедированием грузов, таможенно-брокерскими услугами и внешним складированием. Они должны обеспечить управление установкой на месте. Поставщик «под ключ» берет на себя полную ответственность за мебель от заводского цеха до последнего номера в отеле. Эта единая точка контакта исключает необходимость тыкать пальцем в случае, если зеркало прибывает разбитым или пропадает стол между складом и площадкой.

Прозрачная структура комиссий

Модели оплаты за закупки сильно различаются. Вы должны оценить эти структуры, чтобы обеспечить их соответствие целям вашего проекта. Некоторые агентства взимают фиксированную плату в зависимости от объема проекта. Другие взимают процент от общих расходов на FF&E. Процентные модели иногда могут лишить агента стимула договариваться о минимально возможных заводских издержках. Требуйте полной прозрачности посредством открытого бухгалтерского учета. Вы должны видеть фактические заводские счета. Убедитесь, что агентство передает все скидки и скидки производителя непосредственно в книгу вашего проекта. Скрытые наценки быстро истощают ваши резервные средства.

Заключение

Примите незамедлительные меры для обеспечения безопасности цепочки поставок мебели для вашего отеля и соблюдения графика реализации проекта:

  • Проанализируйте текущий график проекта, чтобы определить важные этапы строительства базы, которые определяют сроки поставки мебели.

  • Определите ограничения по размещению на месте, определив точное наличие погрузочной платформы и размеры служебного лифта.

  • Инициируйте запрос предложений (RFP) со специализированными фирмами по закупкам гостиничного бизнеса на этапе эскизного проектирования, а не после начала строительства.

  • Установите централизованный протокол связи и программную панель между вашим дизайнером интерьеров, генеральным подрядчиком и агентом по закупкам.

Для застройщиков, дизайнеров и подрядчиков отелей, которые ищут интегрированное решение для мебели на заказ, Hongye Furniture Group предлагает более чем 30-летний опыт производства мебели, а также изготовление мебели на заказ, поддержку спецификаций FF&E и возможности установки на месте. Его универсальный подход может поддерживать гостиничные проекты от разработки дизайна и рабочих чертежей до производства и установки.

Часто задаваемые вопросы

Вопрос: Когда следует начинать закупку мебели для нового здания?

Ответ: Закупки должны начаться за 12–18 месяцев до намеченной даты открытия. Это расширенное окно учитывает утверждения дизайна интерьера, проверки прототипов, массовое производство и время доставки морских грузов по всему миру. Ранний старт предотвращает необходимость дорогостоящей ускоренной доставки.

Вопрос: Как План улучшения недвижимости (PIP) влияет на закупки на ремонт?

Ответ: PIP предусматривает конкретные, предусмотренные брендом обновления FF&E, необходимые для соблюдения требований франшизы. Это сильно влияет на выбор поставщиков, поскольку вы должны использовать проверенных поставщиков. Это также диктует задачи эстетической интеграции и строго определяет необходимый бюджет на реконструкцию.

Вопрос: В чем разница между FF&E и OS&E при закупках отелей?

Ответ: FF&E означает «Мебель, приспособления и оборудование», охватывая тяжелые предметы, такие как кровати, столы и освещение. OS&E означает эксплуатационные материалы и оборудование, включая предметы повседневного использования, такие как постельное белье, вешалки и кофеварки. Новые сборки требуют одновременного приобретения обеих категорий.

Вопрос: Что такое консолидация грузов FF&E?

Ответ: Консолидация грузов — это процесс сбора различных компонентов мебели от нескольких мировых и отечественных производителей на едином региональном складе. Команды проверяют и размещают там инвентарь, прежде чем осуществить скоординированную и организованную доставку на территорию отеля.

Вопрос: Как вы обращаетесь со старой мебелью во время ремонта отеля?

Ответ: Вы должны управлять старой мебелью посредством структурированной ликвидации, благотворительных пожертвований или стратегий переработки. Этот обратный логистический процесс должен быть точно совмещен с прибытием новых FF&E, чтобы минимизировать время простоя помещений и предотвратить возникновение узких мест в коридорах.

Вопрос: Каково стандартное время выполнения заказных чехлов для отелей?

О: Стандартные сроки выполнения заказа варьируются в зависимости от происхождения. Производство и доставка отечественных индивидуальных ящиков обычно занимает от 12 до 16 недель. Международное производство обычно занимает от 16 до 24 недель, учитывая текущие реалии глобальной цепочки поставок и морские перевозки.

Вопрос: Может ли закупочная компания заняться установкой мебели?

О: Да, многие специализированные фирмы по закупкам «под ключ» выполняют весь процесс установки. Они управляют логистикой, нанимают местную рабочую силу, контролируют распаковку, сборку мебели и обеспечивают точное размещение в соответствии с утвержденными планами дизайна интерьера.

Table of Content list

Связаться с нами

Если у вас есть какие-либо вопросы, пожалуйста, свяжитесь с нами, и мы ответим вам как можно скорее. Запросите цену на ваш проект мебели для отеля Holiday Inn. Спасибо!
Секция № 1, Heshan Industrial City, Heshan Town, Jiangmen City, Гуандун, Китай
+86-13702279783
Связаться с нами
Hongye - это известное предприятие по производству мебели с более чем 30 -летним опытом работы в отрасли.

МЕНЮ

Каталог проекта
Для получения дополнительной информации, пожалуйста, свяжитесь с нами !
Авторские права 2024 Hongye Furniture Group Co., Ltd. Все права защищены.
